제안 개요
•
LMS 런칭의 최초 개발 기한은 25년 4월말이었으나, 운영상 빠른 적용이 필요하여 25년 3월 단축을 목표로 개발 중
진행 내용

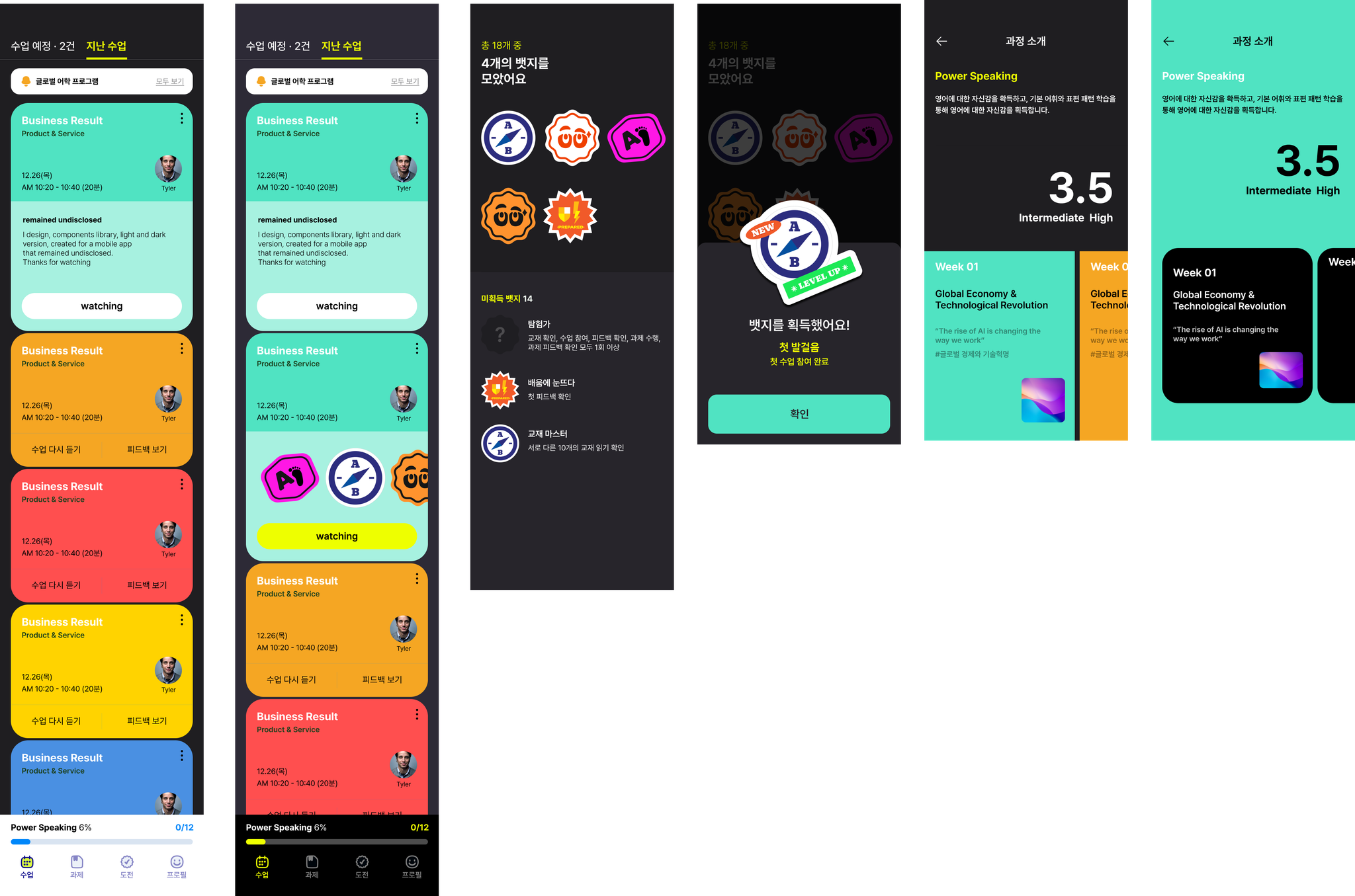

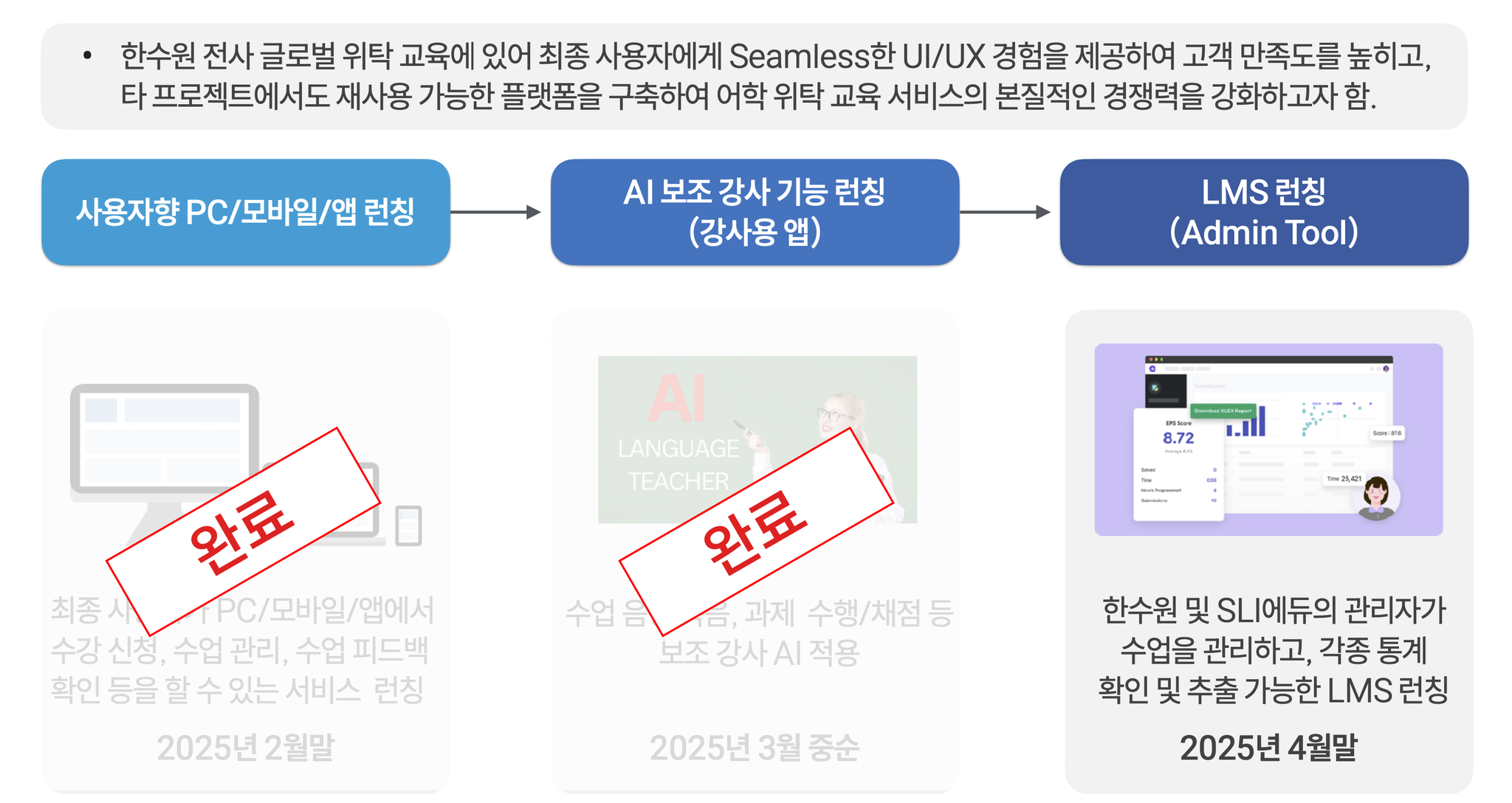

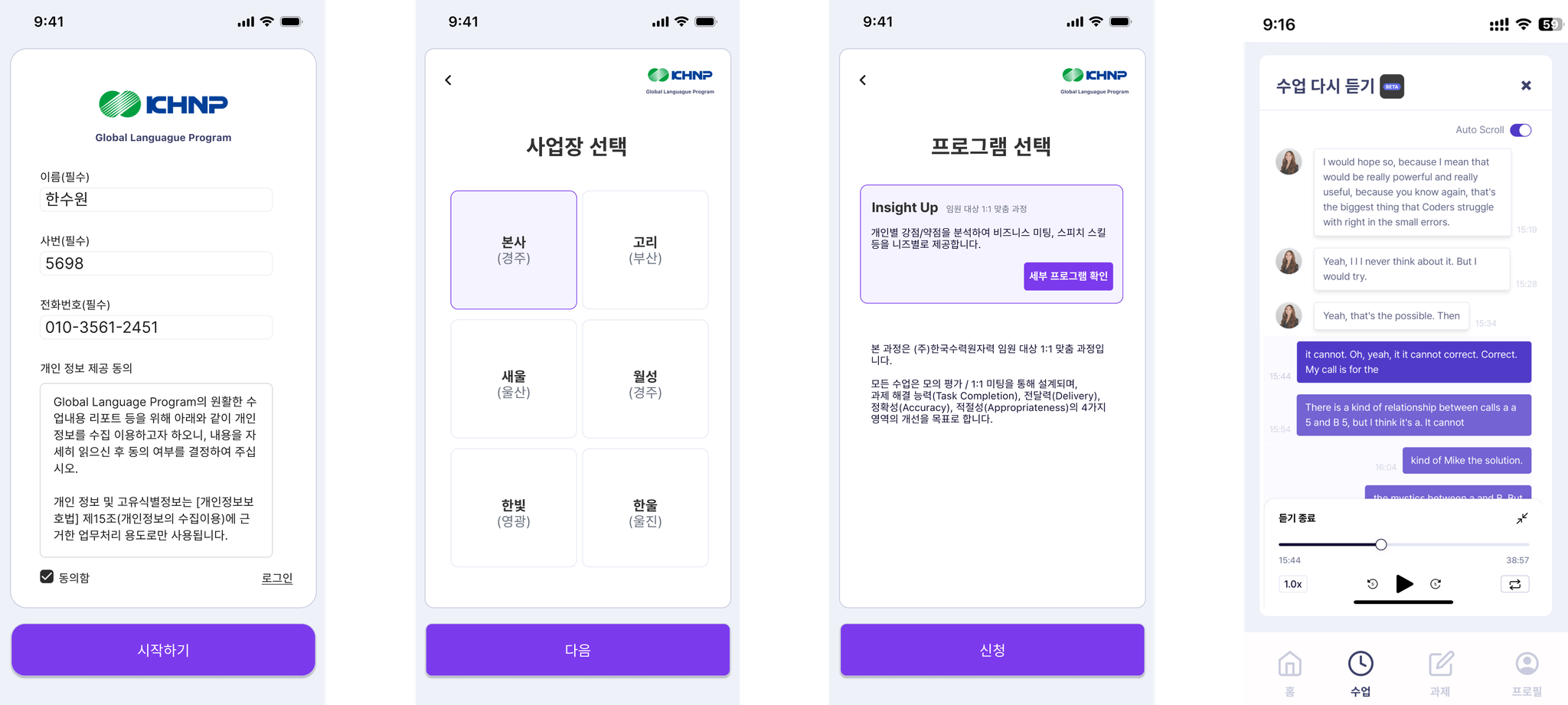

데모 구현 및 기능 제안 (24년 12월 ~ 25년 1월)
앱서비스 출시 완료 (25년 3월)
교재 모바일 버전 Converting (25년 3월)
강사용 앱서비스 개발 (25년 3월)
•
태블릿용/스마트폰 별도 지원

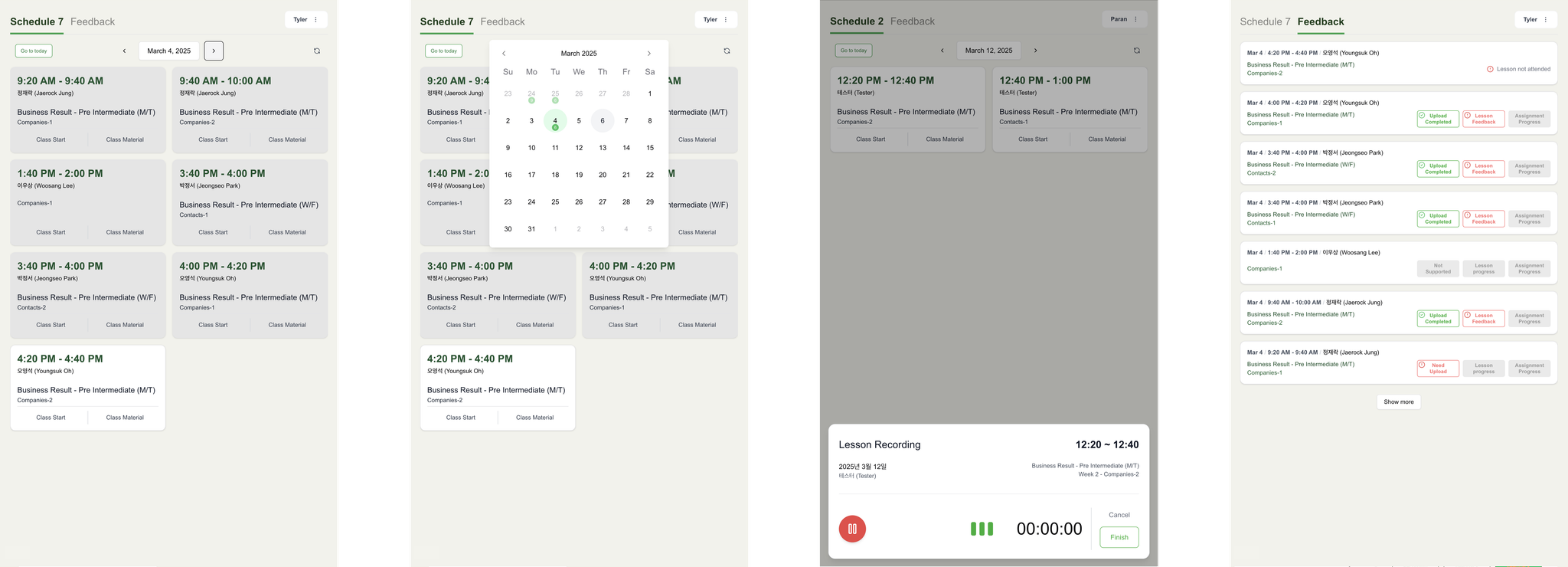

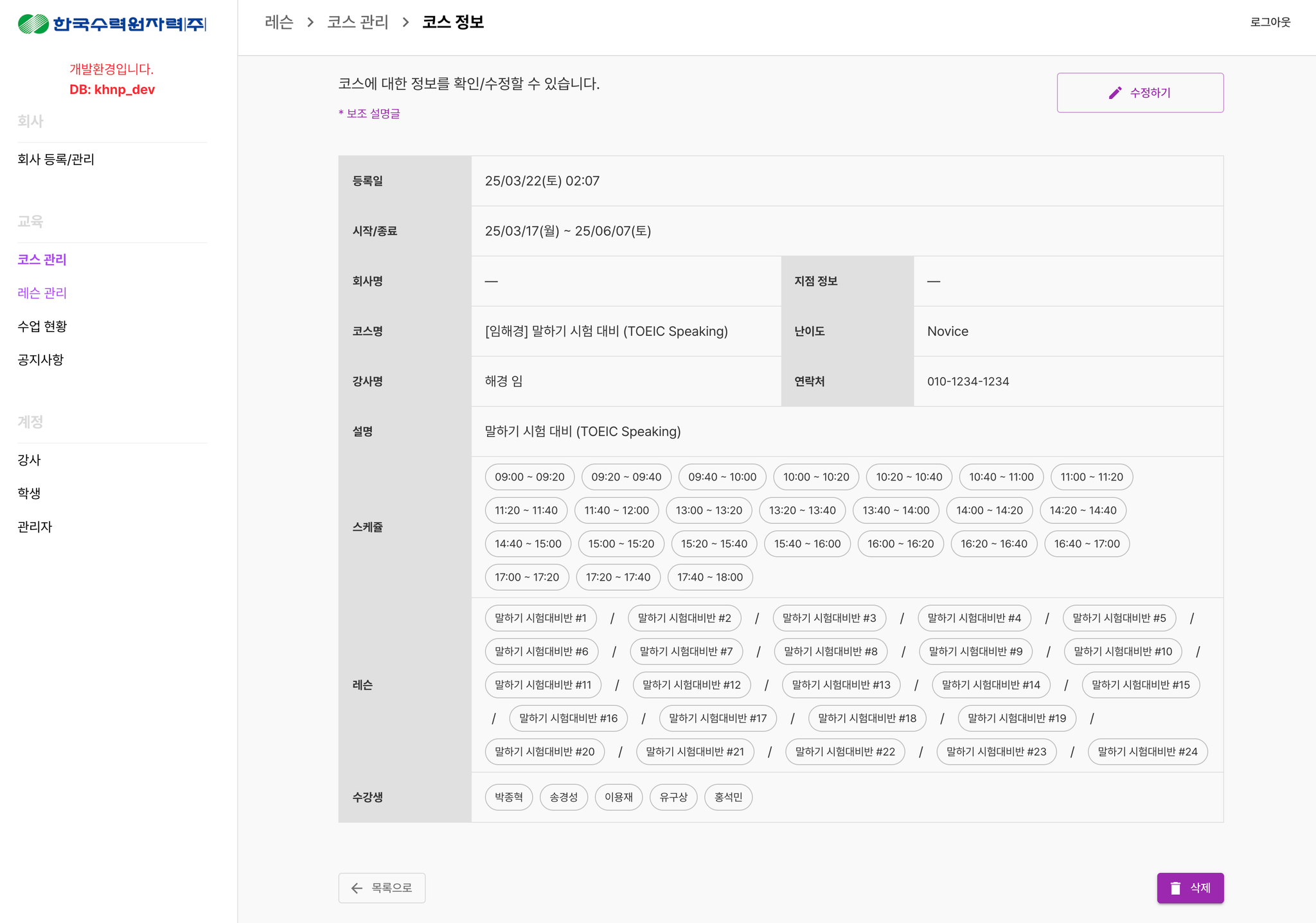

LMS (~ 25년 3월)
•
수강 현황 모니터링
◦

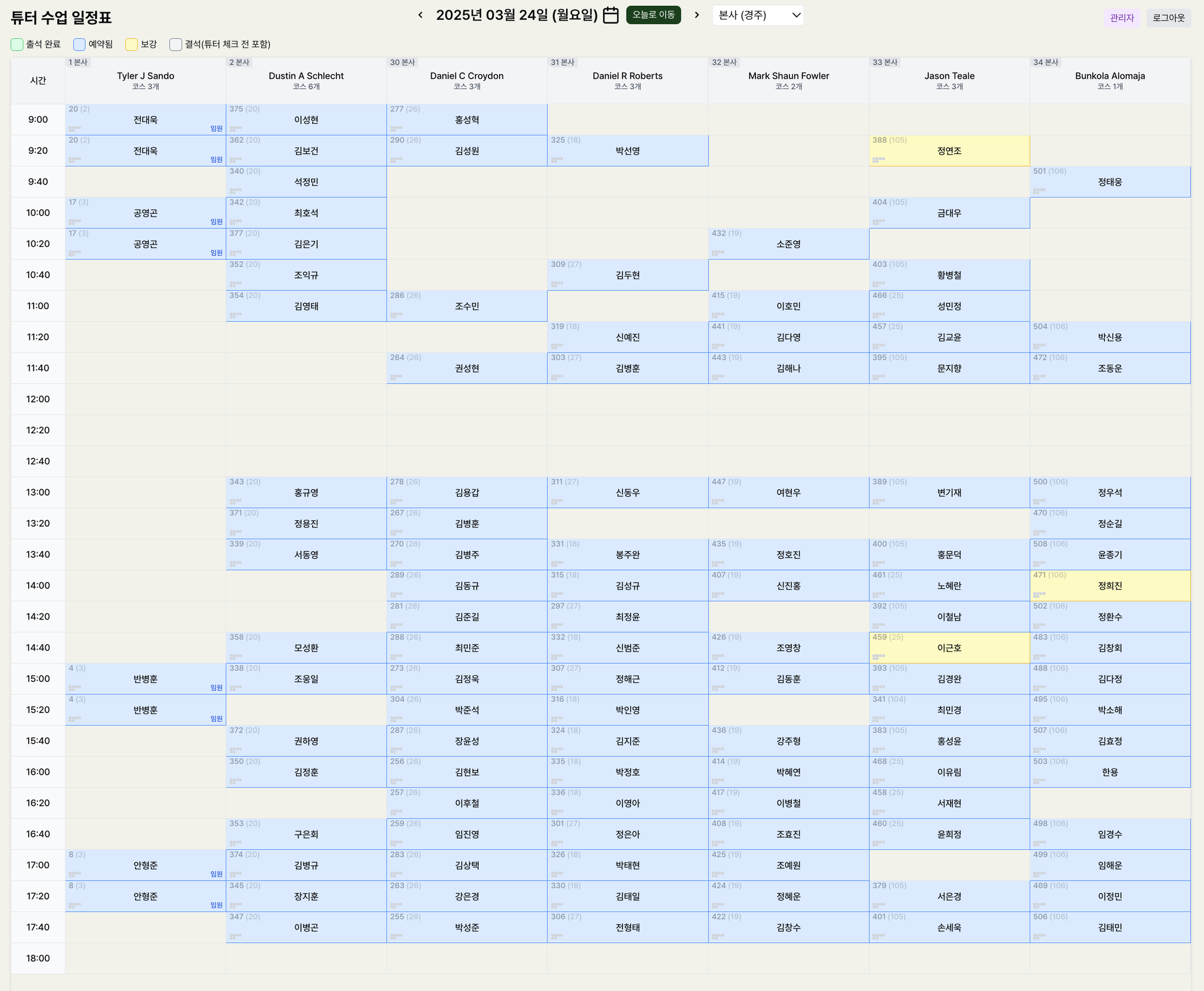

강사 배정 현황 / 출결 현황 확인
◦
운영 업무 처리 (수업 취소, 코스 변경)
•

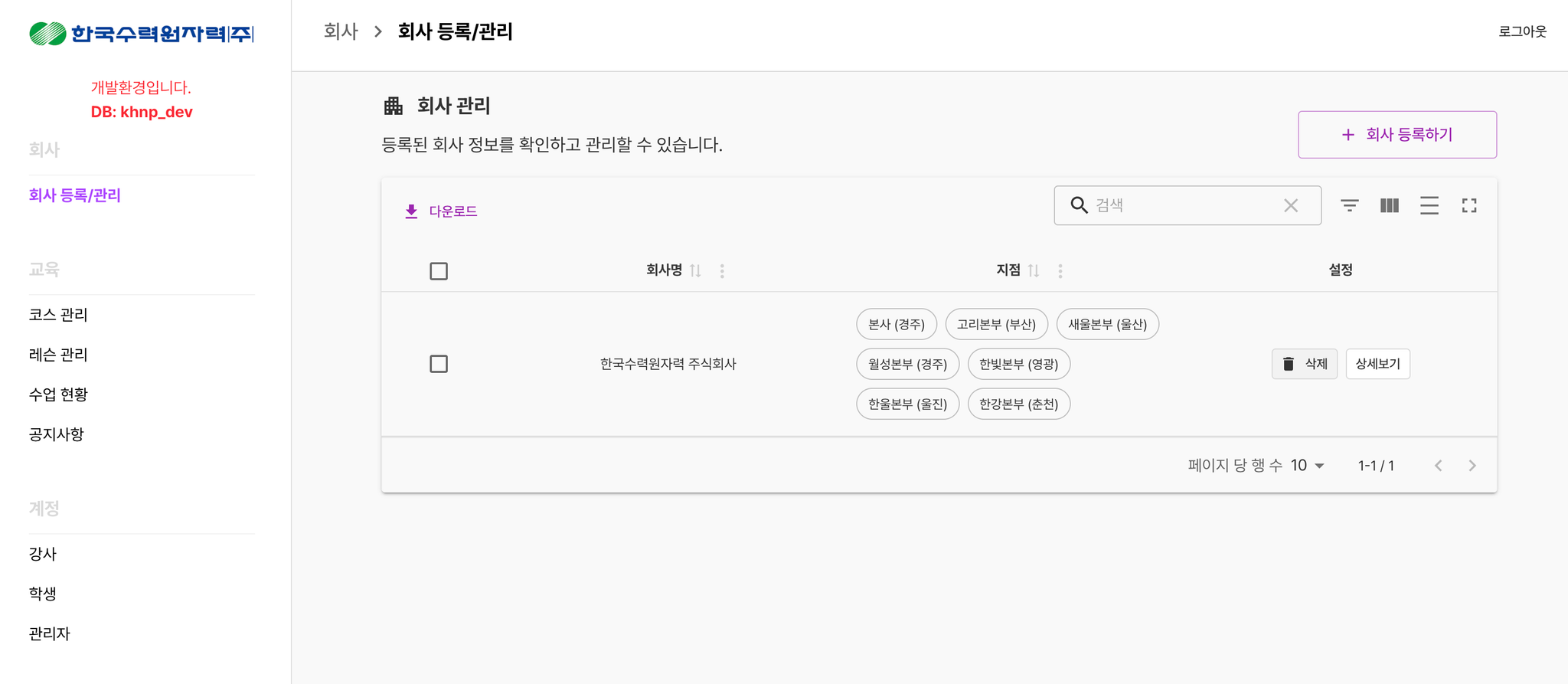

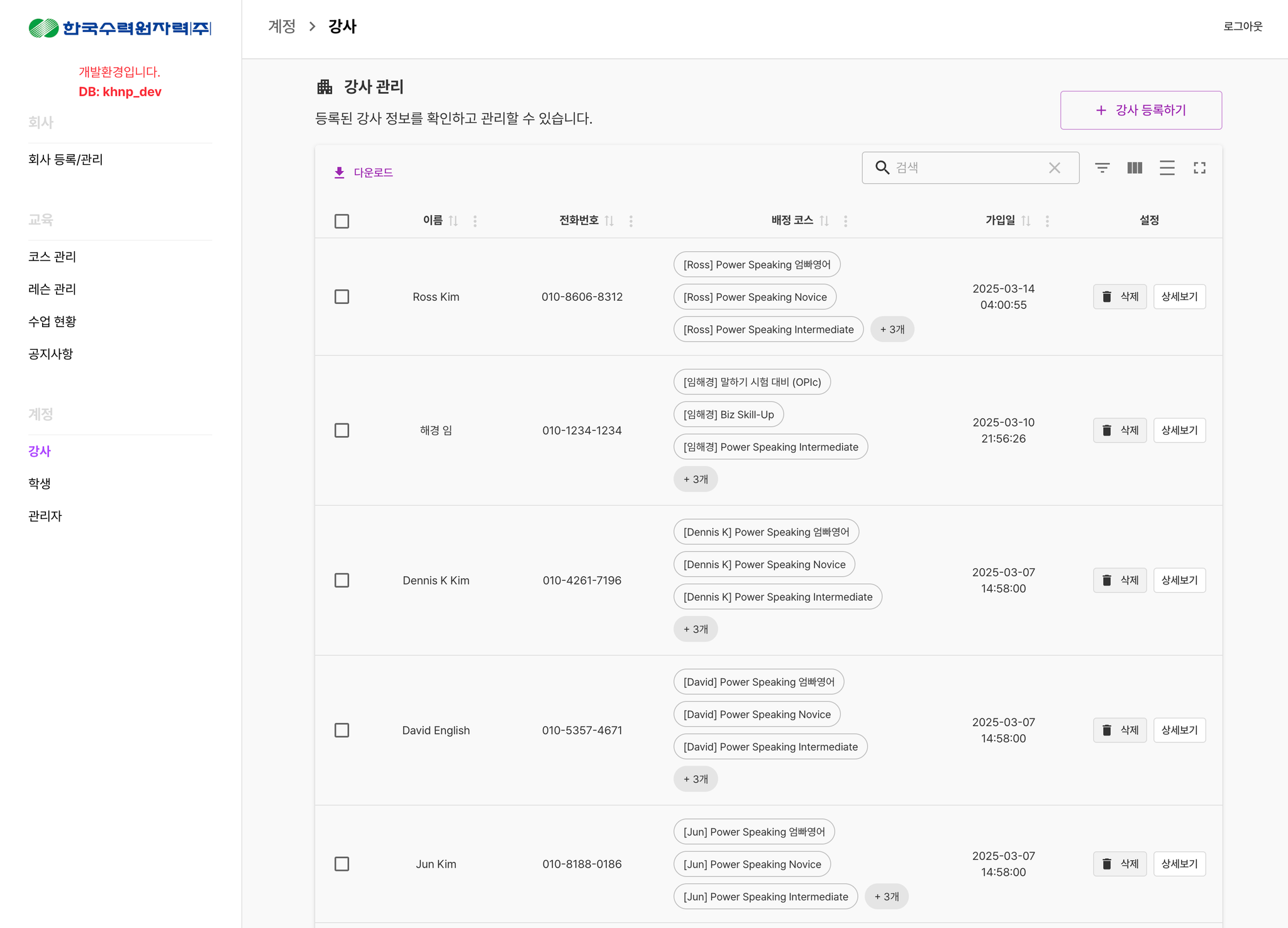

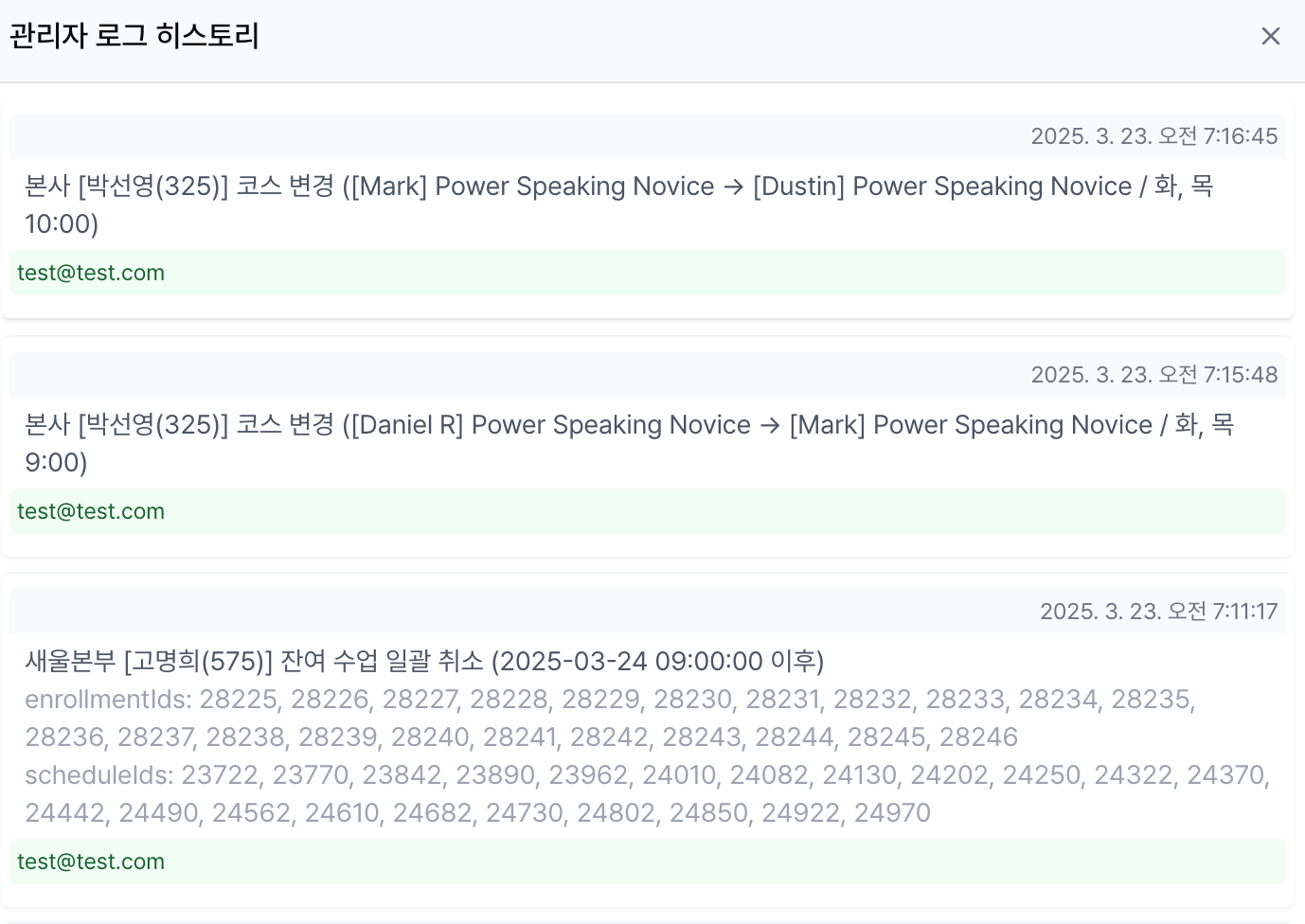

Admin 감사(Audit) 기능
1차 개발 Wrap-up
다양한 이유로 최초 개발 스펙에서 변경 사항 발생
→ 해당 변경 내용에 대하여 System에서 수용 가능하도록 개선 필요
동시 다발적인 민원 발생 지원 필요
→ 고객 요청에 대한, 공통 대응 매뉴얼 필요
→ Admin을 통한 직접 운영 지원
모니터링 및 준실시간 대응 중이며, 간헐적인 공백 발생
•
사전에 정책을 fix한 경우라도, 최종 고객의 다양한 요청사항 발생
◦
1 교육생
1 강사 정책
▪
일부 교육생에 한하여 허용
◦
통상 근로자 20분 교육, 교대 근로자 40분 교육
▪
일부 교육생에 한하여 허용
◦
매시 00분, 20분, 40분 수업 시작
▪
임원의 경우 10분, 30분, 50분 수업도 진행
•
발전소별 강사 배정 정책 변경 (발전소내 공통 수업 공간 마련 → 사업소별 수업 공간)
•

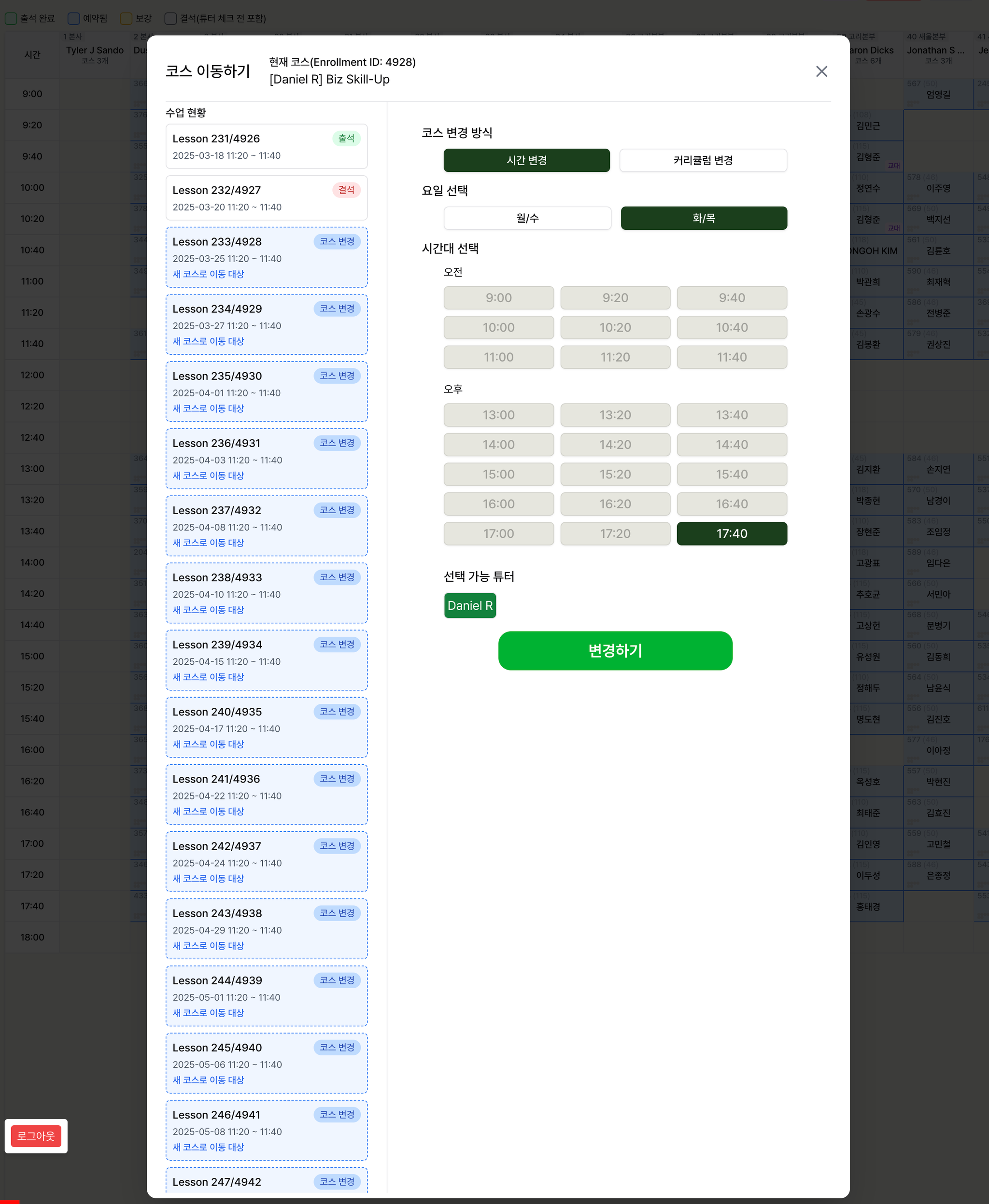

교육 신청 취소
•
특정 강사 대상 수업 몰림
•
개발 스펙의 변경 및 일정 단축을 위해 6인 투입 예정 → 8인 투입 완료
향후 진행 내용
민원 대응 프로세스 수립
•
Google Docs를 통한 운영 / 매뉴얼 공유
•
SLI 담당자들을 위한 운영툴 오픈
사전역량진단 평가 Data 반영
•
Data 요청 완료 → Data 확보시 Import 혹은 연동 예정
1기 운영을 위한 LMS 개선 (~ 4월말)
•
Multi-tanancy 지원 (한수원 외 타 고객 유치)
•
코스/레슨 관리
•
강사/학생 관리
•

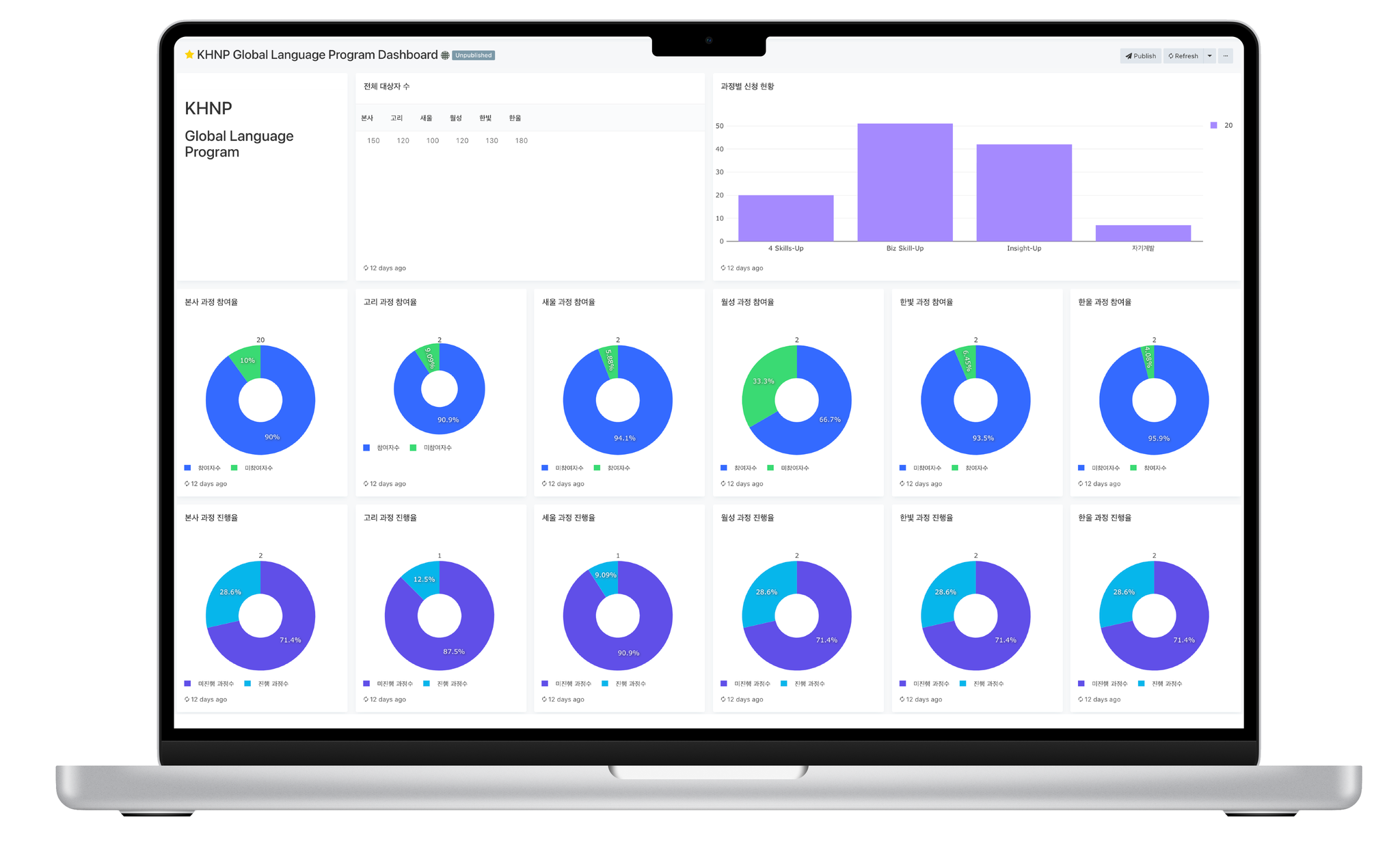

BI 분석툴
2기 Update (~6월)
1기 운영시 나타난 보완점 및 UI/UX 개선
•
UI/UX 개선
•
Gamification 보완
25 03 23 논의 아젠다
•
계약 조항 최종 확정
1. 데모 서비스 개발 및 시연 (24/12/1 ~ 24/12/31)
2. Wireframe 작성 및 서비스 기획 (25/1/1 ~ 25/1/31)
3. 학생용 앱, 강사용 앱, 관리자 어드민 (LMS) 개발 (25/1/1 ~ 25/3/31)
4. DB 설계 (25/1/1 ~ 25/3/31)
5. 플랫폼 운영을 위한 DB 및 Backend API 설계 (25/1/1 ~ 25/3/31)
6. 온라인 학습 콘텐츠 생성 모듈 개발 / AI 피드백 모듈 개발 (25/1/1 ~ 25/3/31)
7. 알림톡/MMS Notification (25/4/1 ~ 25/12/31)
8. 서비스 운영 및 유지보수 (25/4/1 ~ 25/12/31)
9. 유지 보수: 개발 완료 후 발생되는 오류에 대하여 무상 6개월
추가) 10. 상기 1항 ~ 9항까지의 사업 수행 항목별 날짜에 대해서는 상호 협의 하에 조정할 수 있다.
Plain Text
복사
•
강사용 스마트폰 구매 비용 처리
◦
20대 * 12만원 = 240만원 kiboko 비용 결제 완료 (신품 기준 20대 * 30만원 = 600만원에서 약 360만원 절감)
